一、施工前期基面处理(关键防穿刺)
清除尖锐凸起初支外露锚杆头、钢筋网、突出混凝土全部割除,切割位置用 1:2 水泥砂浆抹平,杜绝尖角刺破防水板。
基面整平凹凸坑洼喷补平顺;平整度标准:拱顶 D/L≤1/8,边墙 D/L≤1/6(D 凸间距、L 凹陷深度)。
渗水处理集中渗水点预埋环向排水盲管引排,明水不得直接浸泡防水层;大面积渗水加密盲管(常规纵向间距 5~10m,富水段≤5m)。
基面干燥清理焊接区域无积水、泥浆、粉尘,低温(<5℃)、大风≥3 级需停工或搭设挡风保温棚。
二、土工布缓冲层铺设(先布后板,不可颠倒)
土工布作用:隔离初支粗糙面,缓冲二衬挤压,保护防水板不被穿刺。
铺设顺序:从两侧边墙底部向上铺至拱顶,先下后上,下部压住上部。
搭接标准:环向搭接≥15cm,纵向搭接≥10cm。
固定方式:专用塑料热熔垫圈 + 射钉固定,射钉只穿透土工布,严禁打穿防水板:
拱顶:3~4 个 /㎡
边墙:2~3 个 /㎡
墙角、阴阳角、渗水点加密布置。
验收:土工布无破损、无紧绷,预留松弛量,固定牢固无空鼓。
三、防水板无钉铺挂施工(核心:不穿孔)
1. 板材下料预拼
洞外提前将窄幅防水板拼焊成大幅面板材,减少洞内竖向焊缝;单幅环向长度取隧道断面周长1.1~1.2 倍,预留 10%~15% 松弛量,防止二衬浇筑拉裂板材。
2. 铺挂顺序
先拱顶、后两侧边墙,自上向下铺设,下层防水板压上层。
3. 无钉固定工艺
防水板背面与土工布上的热熔垫圈热风热熔粘接,全程不使用射钉、铁丝穿透防水板:
人工拉紧防水板,贴合缓冲层,避免过度张拉;
手持热风焊机加热垫圈与防水板接触面,熔融融合;
粘接剥离强度不低于母材,手扯不开为合格。
4. 搭接尺寸强制标准
纵向搭接(上下幅)≥10cm
环向搭接(环向接缝)≥15cm
富水高压隧道加宽至 12cm、18cm;所有接缝错开,禁止多条缝集中同一断面。
四、双缝热熔焊接(唯一合规工艺,禁止胶水、单缝焊)

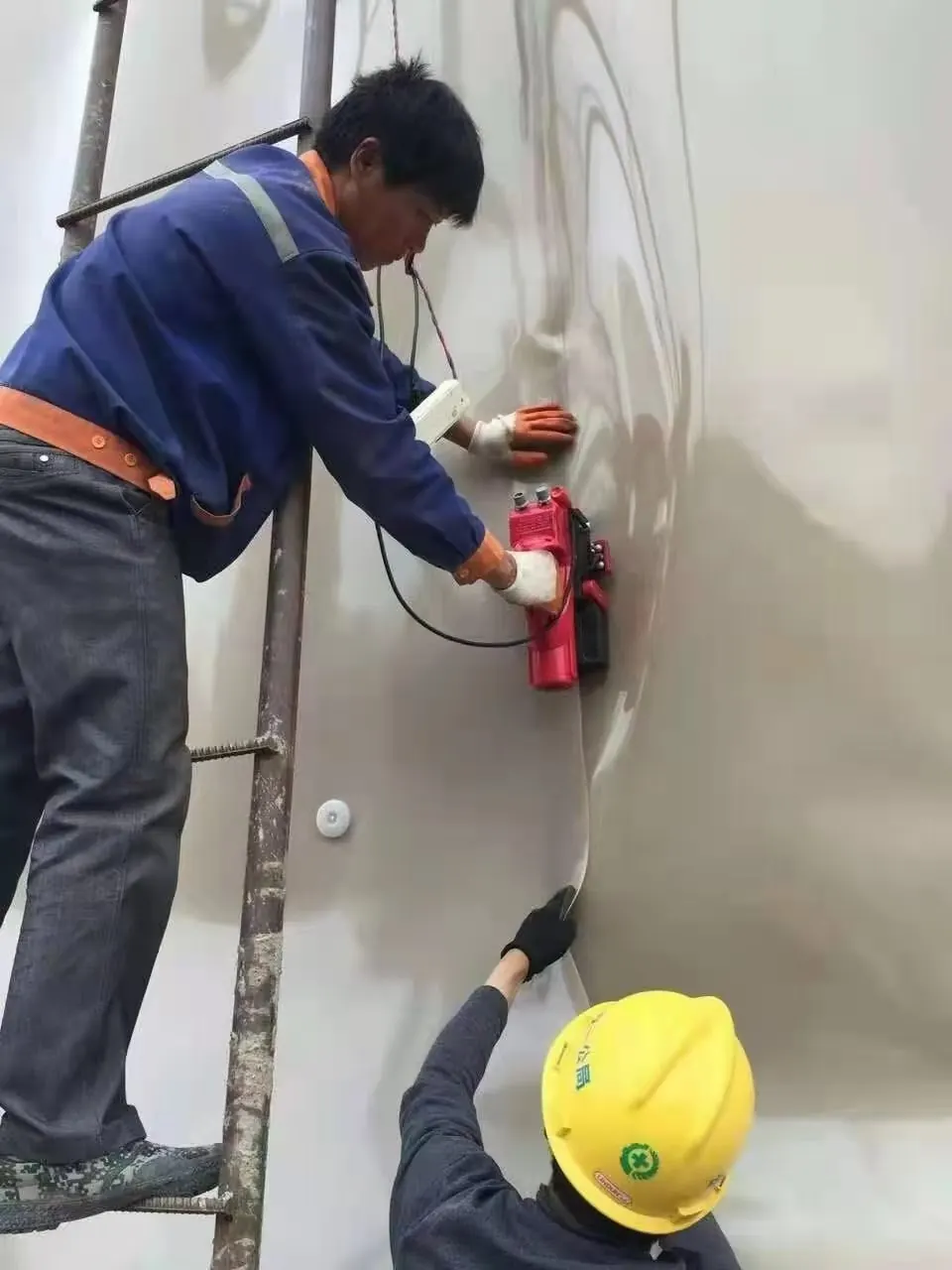

设备:自动爬行双缝焊机;阴阳角、T 型接头用手持热风焊机补焊。
焊接参数
温度:220~280℃(EVA 防水板取 230~250℃)
行走速度:1.2~1.8m/min,匀速不忽快忽慢
焊缝构造两条平行密封焊缝,单条有效宽度≥10mm,中间留 20mm 空腔,用于充气检漏;焊缝平整、无气泡、无烧穿、无虚焊、无焦边。
T 型接头处理三层板材搭接处增设圆形补丁(圆角)全覆盖焊接,避免应力开裂。
五、焊缝气密性检测(100% 逐段检测,隐蔽前必做)
1. 双焊缝充气检测(主检测方法)
封堵焊缝两端空腔,插入充气针;
充气加压至0.25MPa,稳压 15min;
合格标准:压力下降≤10%;压降超标用肥皂水涂刷焊缝,冒泡处即为漏点。
2. 边角手工焊缝真空检测
真空罩负压 0.05MPa,保压 1min 无气泡不漏气为合格。
3. 破坏性抽检
每 500m 焊缝截取试样拉伸,焊缝强度≥母材 80%,断裂不得出现在焊缝位置。
六、破损、漏焊缺陷修补
孔洞、针孔、虚焊区域清理干净,裁剪圆角补丁,补丁边缘超出破损处≥10cm;
补丁四周全部双缝热熔焊接;
修补完成后再次气密性检测,合格方可隐蔽。
七、二衬浇筑成品保护(防破损重点)
钢筋绑扎、焊接时,垫板隔离防水板,禁止焊渣灼烧板材;
浇筑混凝土时,输送管口加装缓冲装置,避免骨料冲击刺破防水板;
振捣棒严禁直接接触防水板;
浇筑过程专人巡查,发现破损立即停机修补。
八、常见施工禁忌
禁止射钉直接穿透防水板(形成永久渗水通道);
禁止单缝焊接、胶水粘接;
防水板不得张拉紧绷,必须预留松弛量;
禁止先铺防水板再铺土工布;
低温、大风、雨天洞内不得焊接施工。
