隧道防水板铺设施工全套注意事项
一、铺设前期基面处理(基础关键,直接避免防水板破损)
初期支护喷射混凝土基面必须平整,外露锚杆、钢筋头、钢管全部割除,打磨平顺;尖锐突出部位采用砂浆包裹圆顺,防止戳破防水板。
基面上的渗水点提前引排处理,有集中流水处预埋盲管,不得带明水铺设防水板。
清理洞顶、边墙浮渣、水泥结块,基面无粉尘、无尖锐棱角,凹凸落差过大部位分层找平。
环向、纵向排水盲管先安装固定到位,再铺设防水板,避免后期穿刺。
二、防水板挂设固定要点
采用土工布缓冲层 + 防水板复合铺设,先铺土工布,再焊防水板,缓冲层隔绝基面尖锐物,起到防护作用。
固定配件使用热熔垫片,不得用铁钉直接穿透防水板;垫片间距:拱顶 50cm、边墙 80cm、仰拱 100cm,凹凸处加密垫片。
挂设遵循从上至下、拱顶向两侧边墙顺序,防水板预留松弛量,不可拉紧绷紧,防止二次衬砌浇筑时拉扯撕裂。
两幅防水板搭接宽度不小于 10cm,搭接缝避开拱顶正中受力区域,相邻环向焊缝错开≥1m,禁止十字搭接。
变截面、加宽段、台车搭接位置提前预铺加长防水板,保证接缝完整,不强行拉伸拼接。
三、焊缝热熔焊接管控(隧道渗漏高发薄弱点)

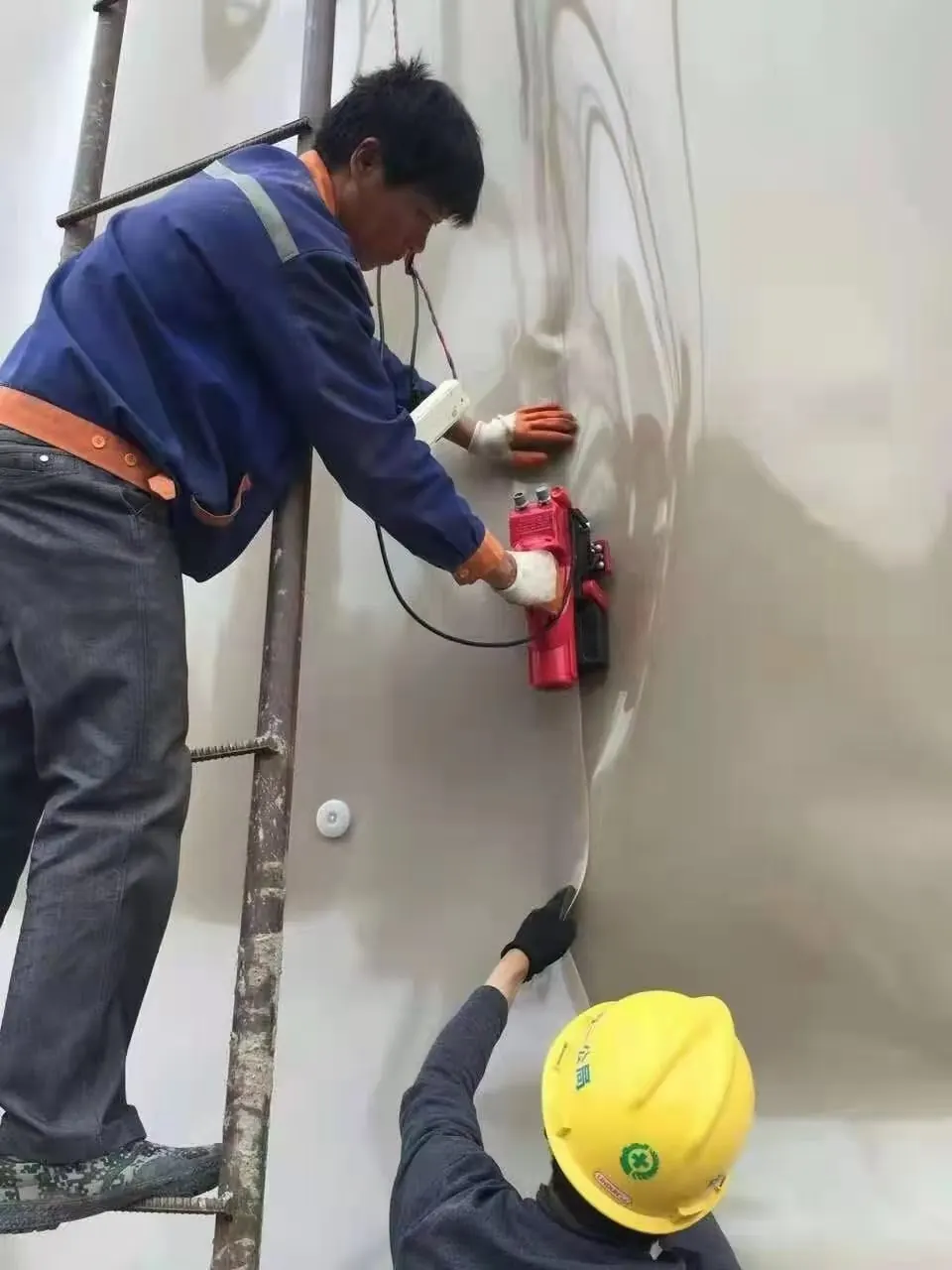

优先双轨热熔焊机焊接,焊缝中间空腔用于真空检漏;焊缝表面熔浆均匀饱满,无烧穿、虚焊、漏焊、裂纹。
焊接前擦拭搭接缝,无水、无泥沙、无油污;低温、雨雪、潮湿环境停止施焊。
焊机温度、行走速度稳定,中途停机再次焊接需重叠 20cm,消除断点渗漏隐患。
破损孔洞、垫片位置破损采用同材质补丁修补,补丁外延超出破损边缘≥20cm,四周满焊并复检。
施工缝、变形缝、穿墙管线等异形节点,增设防水加强层,做双层防水处理。
四、浇筑混凝土过程成品保护
钢筋绑扎时严控钢筋端头,不得戳刺防水板;钢筋垫块加厚,隔离钢筋与防水板。
衬砌台车、振捣器不得长时间抵压、摩擦防水板,振捣严禁直接接触焊缝。
浇筑混凝土分层对称下料,单侧压力过大易造成防水板移位、焊缝脱开。
浇筑过程专人旁站看护,发现防水板破损、焊缝开裂立即标记停机修补,复检合格再继续施工。
五、质量检测与验收要求
所有双轨焊缝逐段做真空负压检测,无漏气泄压为合格,检测记录留存归档。
每批次截取焊接试样做剥离、拉伸试验,合格后方可大面积施工。
外观检查:防水板无大面积划伤、穿孔,焊缝连续完整,垫片热熔焊接牢固不脱落。
六、后期养护与环境要求
防水板铺设完成后及时浇筑二次衬砌,避免长期紫外线照射老化、围岩落石砸破板材。
仰拱防水板铺设后尽快覆土保护,禁止重型机械直接碾压板面及焊缝。
隧道内通风保持干燥,积水及时排出,减少防水板长期浸泡加速老化。
